沙特7.8GWh构网型储能工程树立“中国智造”新标杆。
©图源|SUNGROW
文|江涛 编辑|杨倩
来源|太瓦储能
2025年12月18日,阳光电源宣布其承建的沙特7.8 GWh构网型储能项目实现全容量并网,一举创下全球最大构网型储能项目、全球最大并网规模、全球最快并网速度三项世界纪录,年放电量高达22亿度,可满足约40万户家庭全年用电需求。
这三个新站点新增容量,已超过英国历史部署的储能容量总和(7.6 GWh)。
该项目不仅标志着中东能源转型进入加速期,更向世界展示了“中国智造”在超大型能源基础设施领域的系统性竞争力。
01
“阳光速度”:58天制造 + 40天并网
据悉,该项目核心设备由阳光电源提供,包含1500余套PowerTitan 2.0液冷储能系统。

该订单于2024年7月签署,工程、采购、施工合同总金额超8亿美元,当时即打破全球BESS项目规模纪录。
沙特电力公司(SEC)为投资方,National Grid SA为购电方,本地能源巨头Algihaz Holding则以“交钥匙”EPC模式总包,覆盖奈季兰(Najran)、哈米斯穆谢特(Khamis Mushait)和马达亚(Madaya)三地,每站2.6 GWh,合计7.8 GWh,全部以380 kV高压等级直连国家输电网。
据Algihaz BESS执行负责人Ahmed Elbaz博士透露,项目实际已于2025年7月左右完成建设,历经仅约五个月即实现全容量并网。从开工时点算,总工期仅14个月。
面对沙特高温(超50°C)、风沙、超短工期与超大规模等多重挑战,阳光电源展现了惊人的工程执行力:
58天完成全部设备制造与出厂;40天完成现场调试并网;超200名中沙联合交付团队提供7×24小时响应。

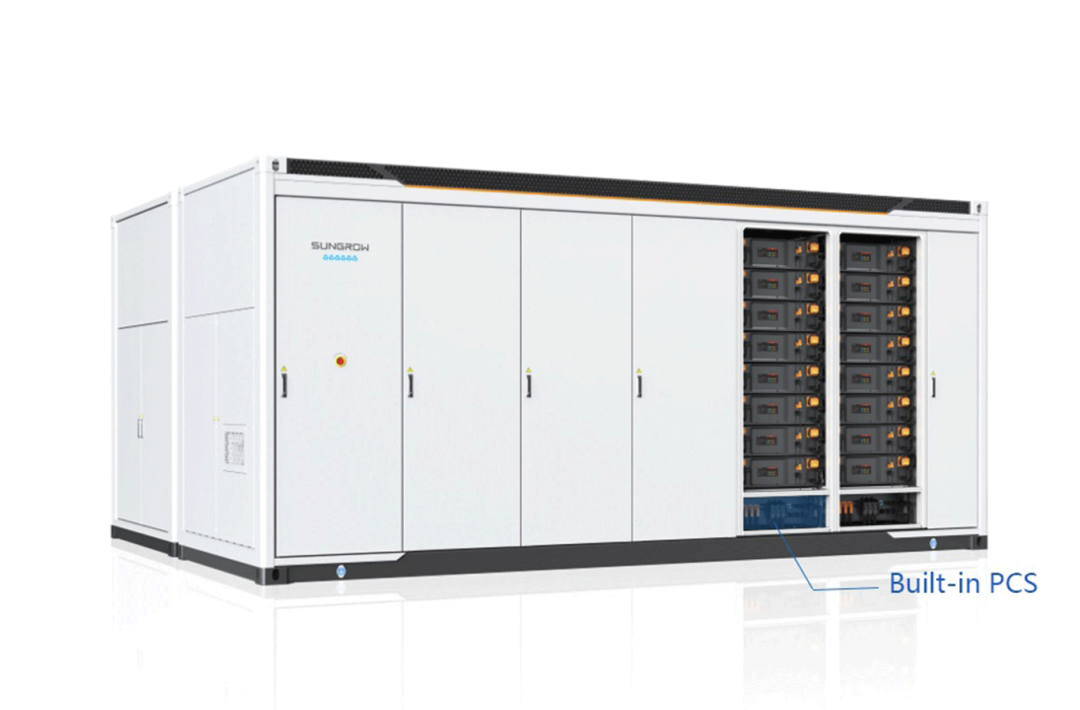

其背后是PowerTitan 2.0系统的全栈自研与高度集成化设计:AC/DC一体化架构、内置PCS、预装电池舱、中压变压器、环网柜(RMU)、液冷系统与消防装置均在工厂完成预安装与全链路仿真测试。现场仅需“拼装+接线”,大幅压缩工期,同时节省约55%用地面积,这对土地资源有限的中东极具价值。
此外,IP66高等级防护 + 液冷热管理确保系统在极端环境下长期稳定运行,突破传统风冷方案在高温地区的能效与寿命瓶颈。
区别于传统“跟网型”储能,该项目全面采用阳光电源“三电融合 + 全链仿真”构网技术,具备GW级黑启动能力,虚拟惯量与毫秒级频率响应及强电压支撑与电网韧性增强。
在沙特高比例光伏渗透背景下,此类构网型系统可提供“类同步机”特性,从根本上解决系统惯量缺失、频率失稳等新型电力系统核心挑战。
综上,沙特7.8 GWh项目代表了中国新能源基础设施建设能力的全面领先与成熟:以构网型储能为核心,融合数字交付、极端环境适应性与本地化服务能力,支撑高比例可再生能源电网安全运行。
02
GW级爆单潮席卷中东
7.8 GWh项目只是沙特储能雄心的一角。
当前,中东正经历从“石油依赖”向“清洁能源”剧烈转型。在沙特“2030愿景”与阿联酋“能源转型战略”驱动下,2025年MENA地区储能装机预计突破13 GWh(2024年仅2.7 GWh),呈现指数级增长。
仅2025年上半年,该区域招标量已达50–60 GWh,仅沙特2024–2025年规划招标就高达24 GWh。
截至2025年8月,中国储能企业在中东累计签约规模达52.96 GWh,占据绝对主导地位。
阳光电源、华为、比亚迪、宁德时代、南瑞继保等企业不仅输出设备,更提供“技术+交付+本地化运维”一体化解决方案,深度嵌入区域能源生态。
正如NEOM(沙特新未来城)储能总监、前Fluence创始成员Marek Kubik博士所言:“在沙特,你只需从飞机舷窗望出去,就能看到能源转型的真实速度。”
在沙特,2025年1月,2 GWh的Bisha项目(由比亚迪提供MC Cube系统、南瑞继保提供PCS/EMS)已率先并网,成为当时全球最大单体BESS。
根据沙特能源部披露,截至2025年底,该国已并网储能达8 GWh;在建及规划项目超30 GWh;2026年前累计并网有望达33.5 GWh,推动沙特跃居全球BESS部署规模前三。
更令人瞩目的是,比亚迪于2025年2月中标SEC另一巨型订单:2.5 GW / 12.5 GWh,分布在利雅得等五地,每站500 MW / 2.5 GWh。项目采用MC Cube Pro-T液冷系统(单箱6.43 MWh),共2386台储能柜。

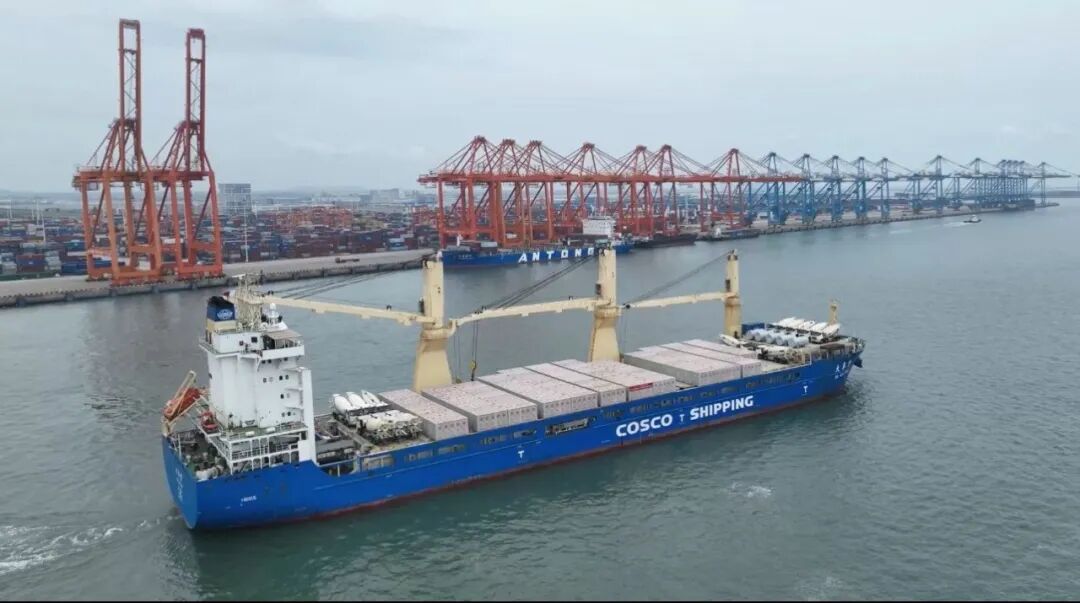

2025年4月底,比亚迪首批495个集装箱(约3.2 GWh)从广西启运,分8批次完成,截至8月19日海运全部交付,预计2025年底前全容量并网。

至此,比亚迪与SEC合作总量已达15.1 GWh,阳光电源7.8 GWh,仅这两家中企在沙特已锁定超22 GWh项目。
值得注意的是,阳光电源PowerTitan 2.0与比亚迪MC Cube Pro-T均为液冷系统,显著优于早期风冷方案在55°C环境下的能效表现,这也回应了业界对高温下辅助功耗(auxiliary consumption)超10%的担忧。
从Bisha项目的11个月并网,到7.8 GWh电站的“58+40”天奇迹,再到12.5 GWh储能集装箱的跨洋运输,模块化、标准化、预集成化已成为超大型储能项目的“新工业内核”。
在全球能源转型的下一个十年,中东即将成为见证“中国方案”如何重塑世界电网的最重要舞台。而阳光电源作为中国领军企业,正成为储能新基建时代最重要的定义者、建设者与输出者。
